Bu yazı genel bilgilendirme amaçlıdır ve bağlayıcı değildir. Burada verilen aşama açıklamaları bir süre taahhüdü değildir. Her projenin büyüklüğü, kapsamı, arsa koşulları ve idari süreçleri farklıdır. Sizin projeniz için kesin takvim, kapsam netleştikten sonra sözleşmede yazılı olarak belirlenir. Bu yazıdaki hiçbir ifade MefSteel açısından taahhüt niteliği taşımaz; her projenin kapsamı, teknik özellikleri, süresi ve bedeli yalnızca imzalanan sözleşme ve ekleriyle belirlenir.
1. Süreç Aslında Kaç Parçadan Oluşuyor?
İnsanlar genellikle "ev yapımı" deyince sadece montajı düşünüyor. Oysa takvimin büyük bölümü montajdan önce ve sonra geçiyor. Sürecin tamamı şu altı başlıktan oluşur:
| # | Aşama | Süreyi kim belirler? |
|---|---|---|
| 1 | Görüşme, ihtiyaç tespiti, tasarım | Sizin karar hızınız |
| 2 | Projeler ve yapı ruhsatı | İlgili idare (belediye / İl Özel İdaresi) |
| 3 | Temel ve altyapı | Zemin durumu, hava |
| 4 | Fabrikada üretim | Firma (öngörülebilir) |
| 5 | Sahada montaj | Firma + hava koşulları |
| 6 | İnce yapı ve teslim | Malzeme seçimleriniz |
Dikkat edin: altı aşamanın yalnızca ikisi tamamen firmanın kontrolünde. Bu, kötü bir haber değil — doğru beklenti kurmanın yolu.
2. Hafif Çeliğin Asıl Hız Avantajı: Paralel Çalışma
Hafif çeliğin en büyük takvim avantajı, çoğu kişinin sandığı gibi "montajın hızlı olması" değil. Asıl avantaj şu:
Taşıyıcı elemanlar fabrikada üretilirken, sahada temel işleri aynı anda yürüyebilir. Betonarmede işler büyük ölçüde sıralıdır: temel biter, kolon dökülür, kür beklenir, kat çıkılır. Hafif çelikte iki iş koluna aynı anda ilerlenir ve sahada beton kürü bekleme süresi yoktur.
Bu yüzden hafif çelikte "kaba yapı" aşaması gözle görülür şekilde kısalır. Buna karşılık ince yapı işleri — tesisat, kaplama, boya, mutfak, banyo, kapı-pencere — her sistemde benzer sürede ilerler. Yani toplam takvimde beklediğiniz kazanç kaba yapıda gerçekleşir, ince yapıda değil.
3. Aşama Aşama Neler Oluyor?
Aşama 1 — Görüşme ve tasarım
İhtiyacınızı konuşuruz, arsayı ve imar durumunu değerlendiririz, plan alternatifleri çıkarırız. Bu aşamanın uzunluğunu belirleyen tek şey karar hızıdır. Plan üzerinde birkaç tur revizyon normaldir; ama "her hafta yeni bir fikir" takvimi doğrudan uzatır.
Aşama 2 — Projeler ve ruhsat
Mimari, statik ve diğer projeler hazırlanır; zemin etüdü yaptırılır; yapı ruhsatı için ilgili idareye başvurulur. Bu aşama takvimin en öngörülemez kısmıdır, çünkü süre idarenin iş yüküne ve evrak durumuna bağlıdır — firmanın hızlandırabileceği bir şey değildir.
Ruhsat süreci hakkında ayrıntı: Hafif Çelik Ev Ruhsat ve İzin Süreci.
Aşama 3 — Temel
Zemin etüdü sonucuna göre temel projelendirilir ve uygulanır. Hafif çelik yapı betonarmeye göre çok daha hafif olduğu için temele gelen yükler azalır; ancak bu, temel işinin atlanacağı anlamına gelmez. Betonun yeterli dayanıma ulaşmasını beklemek gerekir ve bu bekleme hava koşullarından etkilenir.
Zemin konusu için: Hafif Çelik Ev Temeli ve Zemin Etüdü.
Aşama 4 — Fabrika üretimi
Statik hesaplar tamamlandıktan sonra profiller bilgisayar kontrollü hatta üretilir; vida delikleri ve tesisat geçiş boşlukları üretim sırasında açılır. Paneller numaralandırılır ve montaj sırasına göre paketlenir. Bu aşama temel işleriyle paralel yürüyebilir.

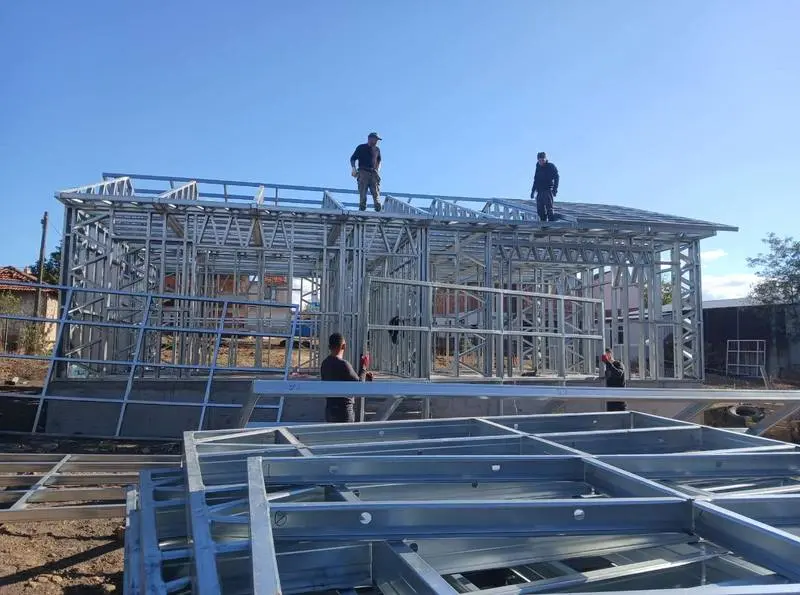

Aşama 5 — Montaj
Paneller sahaya sevk edilir ve numaralarına göre kurulur. Bu, sürecin gözle görülür şekilde en hızlı ilerleyen kısmıdır — evin şekli birkaç gün içinde ortaya çıkar. Montaj hızını etkileyen başlıca etkenler: arsaya araç ve vinç erişimi, arazi eğimi ve hava (özellikle kuvvetli rüzgar montaj gününü durdurabilir).
Aşama 6 — İnce yapı ve teslim
Tesisat, yalıtım, kaplama, alçıpan, boya, zemin, mutfak, banyo, kapı-pencere. Takvimin en uzun ve en çok sürprize açık kısmı burasıdır — ama sebebi teknik değil, karar ve tedarik: seçilen malzemenin stokta olmaması ya da seçimin geç yapılması bu aşamayı doğrudan uzatır.
4. Süreyi Uzatan En Yaygın Beş Sebep
| Sebep | Neden uzatır | Çözümü |
|---|---|---|
| Ruhsat sürecinin geç başlatılması | İdari süreçler beklenmeyi gerektirir | Mümkün olan en erken aşamada başlatın |
| Plan üzerinde geç yapılan değişiklikler | Üretim başladıktan sonraki değişiklik en pahalı ve en yavaş olanıdır | Planı üretimden önce kesinleştirin |
| Malzeme seçimlerinin gecikmesi | İnce yapı, seçim yapılmadan ilerleyemez | Seçimleri montaj öncesinde bitirin |
| Arsaya erişim sorunu | Kamyon veya vinç giremezse sevkiyat ve montaj planı değişir | Erişimi keşif aşamasında netleştirin |
| Hava koşulları | Temel işleri ve kuvvetli rüzgarlı günlerde montaj etkilenir | Takvimi mevsime göre biraz esnek tutun |
5. Gerçekçi Bir Takvim Nasıl Kurulur?
Size dürüst tavsiyemiz: tek bir "kaç gün" rakamına odaklanmayın. Bunun yerine sözleşmede şunların yazılı olmasını isteyin:
- Her aşamanın ne zaman başlayacağı ve neye bağlı olduğu
- Hangi işlerin firmanın, hangilerinin sizin sorumluluğunuzda olduğu
- Ruhsat gibi idari süreçlerin takvim dışında tutulup tutulmadığı
- Gecikme hâlinde ne olacağı (mücbir sebepler dâhil)
- Revizyon talebinin takvimi nasıl etkileyeceği
Arsanızı, imar durumunuzu ve kapsamınızı görmeden net gün sayısı veren yaklaşımlara temkinli yaklaşın. Ruhsat süreci firmanın kontrolünde olmadığı için, "anahtar teslim X gün" ifadesi çoğu zaman yalnızca montaj süresini anlatır ve gerçek takvimi yansıtmaz. Doğru soru şudur: "Bu süreye ruhsat dâhil mi, ince yapı dâhil mi?"
Sözleşmede aranacak maddeleri ayrıntılı yazdık: Hafif Çelik Ev Sözleşmesinde Nelere Dikkat Etmeli? Sürecin teknik akışı için: Hafif Çelik Ev Yapım Süreci.
Sık Sorulan Sorular
Ruhsat almadan üretime başlanabilir mi?
Doğru yol, ruhsat süreci netleşmeden üretime girmemektir. Ruhsat aşamasında projede değişiklik istenebilir; üretim önceden başlamışsa bu değişiklik hem maliyet hem zaman kaybı yaratır. Ayrıca ruhsatsız yapı, ileride iskân ve kredi süreçlerinde ciddi sorun doğurur.
Montaj bittiğinde eve girebilir miyim?
Hayır. Montaj, taşıyıcı sistemin kurulmasıdır — evin şekli ortaya çıkar ama tesisat, yalıtım, kaplama, boya ve mutfak-banyo işleri henüz yapılmamıştır. Bu görüntü çoğu müşteride "ev bitti" izlenimi yaratır; oysa ince yapı aşaması yeni başlamıştır.
Kışın başlarsam bahara mı sarkar?
Zorunlu değil. Taşıyıcı montaj, beton kürü gibi sıcaklığa bağlı bir bekleme gerektirmediği için kış aylarında da ilerleyebilir. Etkilenen kısımlar daha çok temel işleri ve dış cephedeki bazı uygulamalardır. Kış planlamasında takvime bir miktar pay bırakmak gerçekçi olur.
İşi etaplara bölebilir miyim?
Evet, bu sık tercih edilen bir yöntemdir: örneğin kaba yapı tamamlanır, ince yapı bütçeye göre sonraya bırakılır. Bu durumda etapların kapsamı ve hangi işin hangi etapta olduğu sözleşmede açıkça yazılmalıdır.
